Planowana budowa domu zaczyna się nie od wbicia pierwszej łopaty, lecz od uporządkowania dokumentów i sprawdzenia, czy dana inwestycja rzeczywiście wymaga decyzji urzędu. Najpierw trzeba ustalić, co jest potrzebne do pozwolenia na budowę, a potem zweryfikować działkę, projekt, prawo do nieruchomości i ewentualne uzgodnienia. Poniżej porządkuję cały proces, wskazuję typowe błędy oraz podaję praktyczne informacje o kosztach, terminach i sposobie złożenia wniosku.
Komplet dokumentów i kilka kontroli decydują o sprawnym postępowaniu
- Wniosek PB-1 składa się zwykle do starosty lub prezydenta miasta na prawach powiatu.
- Podstawą jest projekt zagospodarowania działki lub terenu oraz projekt architektoniczno-budowlany.
- Potrzebne będzie oświadczenie o prawie do dysponowania nieruchomością na cele budowlane.
- Przy braku miejscowego planu zagospodarowania przestrzennego może być wymagana decyzja o warunkach zabudowy.
- Decyzja powinna zostać wydana co do zasady w terminie 65 dni, choć wezwania do uzupełnienia dokumentów wydłużają procedurę.

Najpierw sprawdź, czy pozwolenie jest w ogóle konieczne
Prawo budowlane przyjmuje zasadę, że budowa obiektu lub wykonywanie określonych robót wymaga pozwolenia. Jednocześnie istnieją inwestycje realizowane na podstawie zgłoszenia, a także takie, przy których nie trzeba składać ani wniosku o pozwolenie, ani zgłoszenia. Rodzaj procedury zależy od obiektu, jego parametrów, lokalizacji i obszaru oddziaływania.
W przypadku domu jednorodzinnego inwestor często ma wybór między pozwoleniem a zgłoszeniem, o ile spełnione są warunki ustawowe. Zgłoszenie nie zawsze jednak będzie prostsze. Jeżeli obszar oddziaływania budynku wychodzi poza działkę, inwestycja może wymagać pełnej decyzji administracyjnej.
Nie kierowałbym się wyłącznie nazwą projektu z katalogu. Ten sam dom może podlegać innej procedurze po zmianie usytuowania, wysokości, odległości od granicy albo funkcji części budynku. Przy wątpliwościach najlepiej zapytać właściwy organ administracji architektoniczno-budowlanej, czyli najczęściej starostę lub prezydenta miasta.
Dokumenty, które tworzą podstawowy pakiet
Wniosek o pozwolenie na budowę składa się na formularzu PB-1. Do niego trzeba dołączyć dokumenty wymagane przez Prawo budowlane oraz przepisy szczególne. Najważniejsza zasada jest prosta: urząd ocenia nie tylko sam formularz, ale też zgodność projektu z planem miejscowym, warunkami zabudowy i przepisami techniczno-budowlanymi.
Najważniejsze załączniki

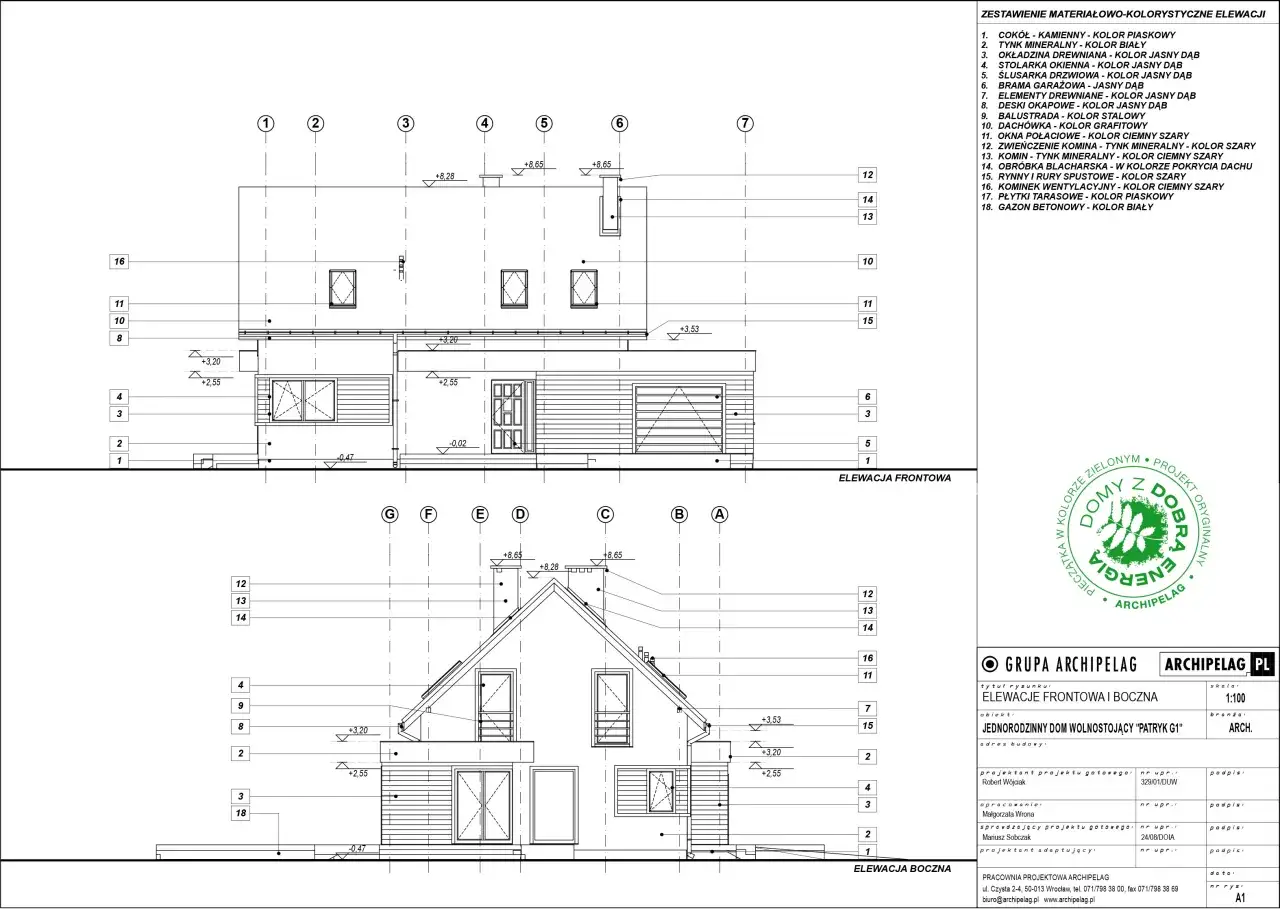

- Projekt zagospodarowania działki lub terenu oraz projekt architektoniczno-budowlany. W wersji papierowej składa się je co do zasady w 3 egzemplarzach, a w elektronicznej jako dokument elektroniczny.
- Oświadczenie PB-5 o posiadanym prawie do dysponowania nieruchomością na cele budowlane.
- Decyzja o warunkach zabudowy, jeżeli dla działki nie obowiązuje miejscowy plan zagospodarowania przestrzennego albo przepisy wymagają takiej decyzji.
- Opinie, uzgodnienia, pozwolenia i inne dokumenty, jeśli obowiązek ich dołączenia wynika z odrębnych ustaw.
- Pełnomocnictwo, jeżeli inwestora reprezentuje inna osoba, wraz z potwierdzeniem opłaty skarbowej, gdy jest wymagana.
- Potwierdzenie opłaty skarbowej za pozwolenie, jeśli dana inwestycja nie korzysta ze zwolnienia.
Prawo do dysponowania nieruchomością nie musi oznaczać prawa własności. Może wynikać także z użytkowania wieczystego, odpowiedniej umowy lub innego tytułu prawnego, który pozwala prowadzić roboty. Oświadczenie składa się pod rygorem odpowiedzialności karnej, dlatego nie powinno być traktowane jako formalność do podpisania bez sprawdzenia dokumentów.
Przeczytaj również: Jaka rura do WC? Sprawdź, jak uniknąć błędów w wyborze
Dokumenty zależne od rodzaju inwestycji
Nie każda budowa wymaga identycznego zestawu załączników. Przy inwestycji oddziałującej na środowisko może być potrzebna decyzja o środowiskowych uwarunkowaniach. Na obszarze objętym ochroną konserwatorską dochodzą uzgodnienia dotyczące zabytków, a przy określonych obiektach mogą być wymagane opinie specjalistyczne.
| Sytuacja | Co może być potrzebne |
|---|---|
| Brak miejscowego planu | Decyzja o warunkach zabudowy |
| Inwestycja mogąca oddziaływać na środowisko | Decyzja środowiskowa lub dokumenty wynikające z postępowania środowiskowego |
| Obiekt lub teren zabytkowy | Uzgodnienia albo pozwolenia konserwatorskie |
| Nietypowe rozwiązania techniczne | Dodatkowe opinie, uzgodnienia lub ekspertyzy |
| Działanie przez pełnomocnika | Pełnomocnictwo i zwykle opłata skarbowa 17 zł |
Sprawdź działkę, zanim zamówisz projekt
Najdroższy błąd powstaje wtedy, gdy inwestor zamawia projekt, a dopiero później odkrywa, że działka nie pozwala na jego realizację. Przed zleceniem dokumentacji sprawdzam przede wszystkim miejscowy plan zagospodarowania przestrzennego, dostęp do drogi publicznej, podstawowe uzbrojenie terenu i ograniczenia wynikające z położenia nieruchomości.
Jeżeli planu miejscowego nie ma, trzeba ustalić, czy można uzyskać decyzję o warunkach zabudowy. WZ określa między innymi przeznaczenie terenu, parametry budynku, linię zabudowy, szerokość elewacji, wysokość oraz geometrię dachu. Projekt musi później odpowiadać tym ustaleniom, inaczej urząd wezwie do zmian albo odmówi zatwierdzenia dokumentacji.
Projektant powinien dysponować aktualną mapą do celów projektowych i uwzględnić istniejące sieci, granice, ukształtowanie terenu, drzewa, zjazd oraz sąsiednią zabudowę. W praktyce właśnie nieaktualna mapa, błędne odległości od granic i nieuwzględnione sieci są częstym powodem korekt.
Nie zawsze trzeba dołączać osobne warunki przyłączenia mediów do samego wniosku o pozwolenie. Trzeba jednak zapewnić, aby projekt i planowana inwestycja były technicznie możliwe do obsługi. Brak realnego dostępu do drogi albo problem z odprowadzeniem ścieków może zablokować inwestycję nawet wtedy, gdy pozostałe dokumenty wyglądają poprawnie.
Gdzie złożyć wniosek i jakie opłaty trzeba uwzględnić
Wniosek składa się zwykle w starostwie powiatowym albo urzędzie miasta na prawach powiatu, właściwym dla lokalizacji inwestycji. W szczególnych przypadkach organem pierwszej instancji jest wojewoda, na przykład przy niektórych inwestycjach kolejowych, drogach krajowych, terenach zamkniętych lub obiektach związanych z gospodarką morską.
Dokumenty można złożyć papierowo albo elektronicznie za pośrednictwem rządowego systemu e-Budownictwo. Przy wysyłce cyfrowej trzeba przygotować pliki projektu zgodnie z wymaganiami systemu oraz zadbać o właściwy sposób podpisania i doręczeń. Sam skan papierowego projektu nie zawsze zastępuje prawidłowy dokument elektroniczny.
Budownictwo mieszkaniowe korzysta ze zwolnienia z opłaty skarbowej za pozwolenie na budowę. Opłata może pojawić się przy innych obiektach, na przykład usługowych, gospodarczych lub infrastrukturalnych, a jej wysokość zależy od rodzaju inwestycji. Pełnomocnictwo kosztuje zwykle 17 zł, choć ustawa przewiduje zwolnienia między innymi dla pełnomocnictw udzielanych małżonkowi, rodzicom, dzieciom lub rodzeństwu.
Przed złożeniem dokumentów warto sprawdzić rachunek właściwej gminy albo miasta, ponieważ opłatę skarbową wnosi się do organu podatkowego właściwego dla siedziby urzędu prowadzącego sprawę. Nie należy automatycznie korzystać z numeru rachunku znalezionego przy innej inwestycji.
Jak przebiega postępowanie po złożeniu dokumentów
Urząd sprawdza kompletność wniosku, prawo do dysponowania nieruchomością, zgodność projektu z ustaleniami planistycznymi oraz przepisy techniczno-budowlane. Jeżeli brakuje dokumentu albo projekt zawiera nieprawidłowość, inwestor otrzyma wezwanie do uzupełnienia. Termin na poprawki ma znaczenie, ponieważ jego przekroczenie może zakończyć się pozostawieniem wniosku bez rozpoznania.
Ustawowy termin wydania decyzji wynosi co do zasady 65 dni, ale nie obejmuje między innymi okresów zawieszenia postępowania, opóźnień spowodowanych przez stronę ani czasu potrzebnego na wykonanie określonych czynności. Dlatego kompletna dokumentacja od początku ma praktyczną wartość, nawet jeśli przygotowanie jej zajmuje więcej czasu.
Po uzyskaniu decyzji nie zawsze można od razu rozpocząć roboty. Pozwolenie musi stać się ostateczne, a inwestor powinien dopełnić obowiązków związanych z rozpoczęciem budowy, w tym ustanowieniem kierownika budowy, gdy jest wymagany, oraz zawiadomieniem właściwego organu nadzoru budowlanego. Decyzja wygasa, jeśli budowa nie zostanie rozpoczęta w ciągu 3 lat od dnia, w którym stała się ostateczna, albo gdy budowa zostanie przerwana na dłużej niż 3 lata.
Od decyzji można się odwołać, co zwykle robi się za pośrednictwem organu, który ją wydał. Jeżeli inwestycja ma kilku właścicieli, współwłaścicieli albo sąsiadów będących stronami postępowania, procedura może potrwać dłużej niż w prostym przypadku domu jednorodzinnego.
Krótka kontrola przed wysłaniem wniosku
- Czy inwestycja wymaga pozwolenia, czy wystarczy zgłoszenie?
- Czy działka ma obowiązujący plan miejscowy albo uzyskaną decyzję WZ?
- Czy projekt został przygotowany przez osoby z odpowiednimi uprawnieniami?
- Czy projekt zagospodarowania uwzględnia granice działki, drogę, sieci i odległości?
- Czy podpisano oświadczenie o prawie do dysponowania nieruchomością?
- Czy dołączono wszystkie wymagane uzgodnienia i decyzje szczególne?
- Czy wybrano właściwy urząd i aktualny formularz PB-1?
- Czy opłata skarbowa została wniesiona na właściwy rachunek?
W mojej ocenie najwięcej czasu oszczędza nie samo szybkie złożenie formularza, lecz wcześniejsze sprawdzenie działki i konsultacja projektu z projektantem. Dobrze przygotowany pakiet dokumentów ogranicza liczbę wezwań, a tym samym przybliża moment, w którym formalności zamieniają się w legalnie rozpoczętą budowę.
