Przyłącze elektryczne trzeba dobrać nie pod deklarację „na oko”, tylko pod realne obciążenie domu, mieszkania albo obiektu usługowego. Moc przyłączeniowa decyduje o tym, czy instalacja udźwignie płytę indukcyjną, pompę ciepła, ładowarkę samochodu i zwykłe codzienne zużycie bez ciągłych przerw. Poniżej rozbieram ten temat na czynniki pierwsze: co oznacza ten parametr, jak go policzyć, kiedy trzeba go zmienić i z czym wiążą się błędy na etapie projektu.
Najważniejsze rzeczy, które warto zapamiętać
- To techniczny limit, według którego operator projektuje przyłącze i zabezpieczenia.
- W praktyce nie sumuje się bezmyślnie mocy wszystkich urządzeń, tylko sprawdza ich jednoczesną pracę.
- Za mała wartość kończy się wybijaniem zabezpieczeń i problemami w codziennym użytkowaniu.
- Za duża wartość bywa niepotrzebnie kosztowna, zwłaszcza gdy inwestycja jest jeszcze na etapie planowania.
- Przy istniejącym obiekcie czasem wystarcza zmiana parametrów umowy, a czasem potrzebna jest przebudowa przyłącza.
- W 2026 r. część procedur została zmieniona, więc przy większych inwestycjach warto działać bez zwlekania.
Co ten parametr oznacza w praktyce
Najprościej mówiąc, to granica, której sieć nie powinna przekraczać przy normalnej pracy instalacji. Ja traktuję ją jako punkt odniesienia dla całego projektu: od kabla zasilającego, przez zabezpieczenia, aż po sposób podziału odbiorów w budynku. Według Urzędu Regulacji Energetyki odbiorcy są porządkowani do grup przyłączeniowych, a właśnie ta klasyfikacja pomaga ustalić, jak mocna ma być infrastruktura i jakie formalności będą potrzebne.
W praktyce liczy się nie tylko sama liczba w kilowatach, ale też to, czy obiekt jest zasilany z sieci niskiego, średniego czy wysokiego napięcia. Dla typowych domów i mieszkań najczęściej w grę wchodzi grupa V, czyli przyłącze do 1 kV i moc nie większa niż 40 kW. W obiektach większych, z rozbudowaną instalacją lub większą liczbą odbiorników, parametry są już analizowane znacznie dokładniej.
| Grupa | Napięcie | Kogo dotyczy |
|---|---|---|
| I | powyżej 110 kV | największe obiekty i elementy systemu przesyłowego |
| II | 110 kV | duże stacje i instalacje sieciowe |
| III | powyżej 1 kV, ale poniżej 110 kV | większe zakłady, obiekty przemysłowe i infrastruktura techniczna |
| IV | 1 kV i mniej | obiekty o większym zapotrzebowaniu, powyżej 40 kW |
| V | 1 kV i mniej | typowe domy, mieszkania, małe usługi i obiekty do 40 kW |
| VI | zależnie od przypadku | przyłącza tymczasowe i obiekty czasowe |
Warto zapamiętać jeszcze jedno: operator nie patrzy wyłącznie na sumę tabliczkowych mocy urządzeń. Interesuje go to, jak instalacja zachowuje się w godzinie największego obciążenia, czyli wtedy, gdy kilka odbiorników może działać równocześnie. To właśnie dlatego ten sam budynek może działać bezproblemowo przez lata, mimo że zainstalowanych urządzeń jest coraz więcej. Skoro wiadomo już, co oznacza sam parametr, czas przejść do tego, jak go sensownie dobrać.

Jak dobrać sensowną wartość do domu, mieszkania albo firmy
Ja zawsze zaczynam od listy urządzeń, które mogą pracować jednocześnie, a nie od katalogowej sumy wszystkiego, co stoi w domu. To ważne rozróżnienie, bo czajnik, piekarnik, suszarka, pompa ciepła i ładowarka auta nie muszą działać jednocześnie, ale płyta indukcyjna z piekarnikiem i czajnikiem już bardzo łatwo potrafią zbliżyć się do granicy instalacji.
Policz urządzenia, które realnie mogą pracować razem
Najpraktyczniej jest podzielić odbiory na trzy grupy: codzienne, okresowe i przyszłe. Codzienne to lodówka, oświetlenie, komputer czy router. Okresowe to płyta indukcyjna, piekarnik, pralka, suszarka i klimatyzacja. Przyszłe to rzeczy, które dopiero planujesz, na przykład pompę ciepła, fotowoltaikę z magazynem energii albo ładowarkę samochodu elektrycznego.
| Urządzenie | Orientacyjna moc | Co z tego wynika |
|---|---|---|
| Płyta indukcyjna | około 6-7,4 kW | to jeden z głównych odbiorników, który szybko podnosi zapotrzebowanie |
| Piekarnik | około 2-3,5 kW | sam nie robi problemu, ale razem z płytą już tak |
| Ładowarka samochodu elektrycznego | najczęściej 7,4 kW, 11 kW albo 22 kW | to urządzenie, które często wymusza większy zapas mocy |
| Pompa ciepła | zależnie od modelu, zwykle kilka do kilkunastu kW | dobór trzeba liczyć z zapasem na rozruch i sezonowe obciążenie |
| Warsztat lub garaż z narzędziami | silnie zależna od wyposażenia | kompresor, spawarka albo elektronarzędzia potrafią mocno obciążyć instalację |
Nie chodzi o to, żeby wyliczyć wszystko co do setnej części kilowata. Chodzi o znalezienie rozsądnego marginesu bezpieczeństwa. Jeśli wiesz, że w ciągu dwóch lat dojdzie ładowanie auta albo ogrzewanie elektryczne, lepiej uwzględnić to od razu, niż później wracać do przebudowy całej instalacji. Właśnie dlatego tak ważne jest odróżnienie tej wartości od innych parametrów, które często są mylone nawet przez inwestorów po pierwszej rozmowie z wykonawcą.

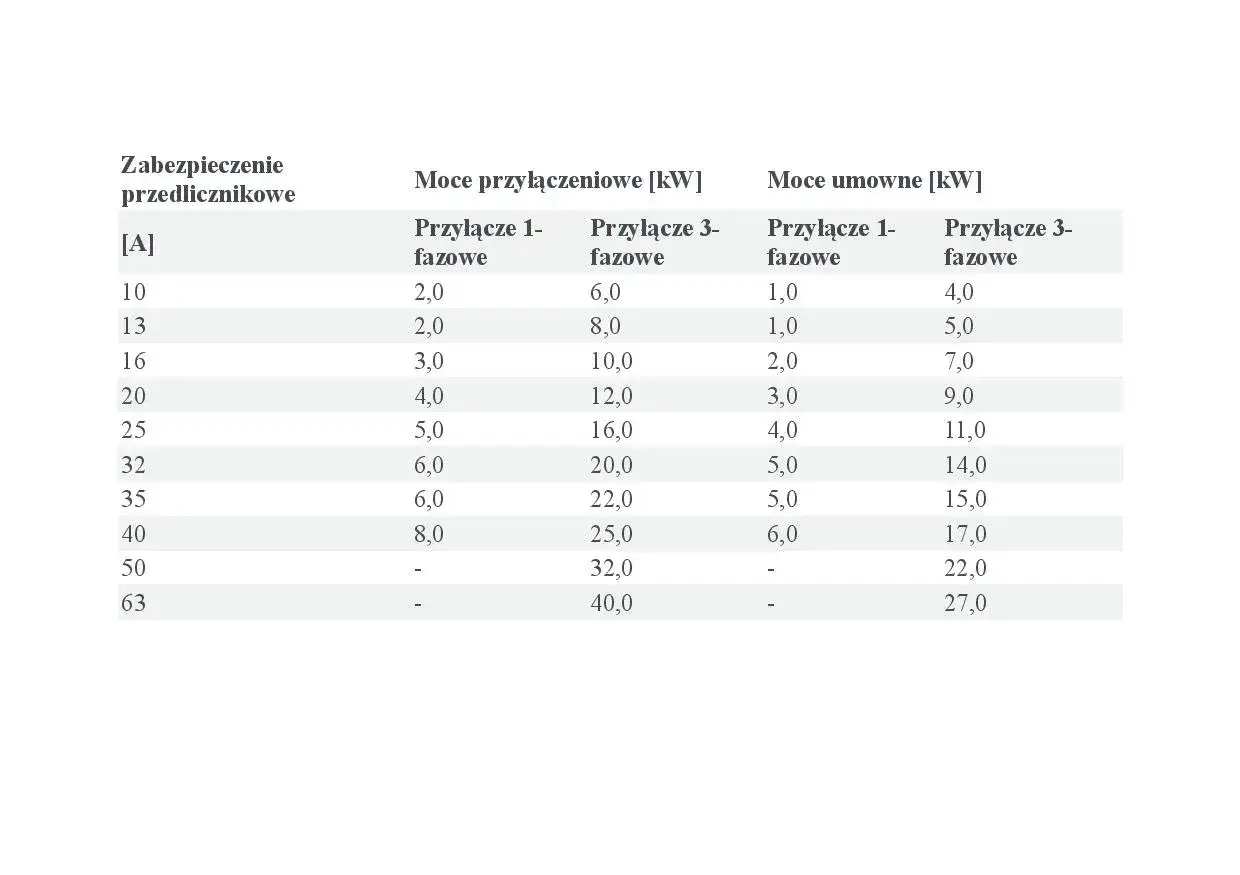

Czym różni się od mocy umownej i mocy zainstalowanej
Tu najłatwiej o chaos, bo te pojęcia brzmią podobnie, a znaczą coś innego. Ja tłumaczę to klientom bardzo prosto: jeden parametr opisuje techniczne możliwości przyłącza, drugi to zapis w umowie z dostawcą energii, a trzeci to suma odbiorników, które masz fizycznie zamontowane w budynku.
| Pojęcie | Co oznacza | Znaczenie w praktyce |
|---|---|---|
| Moc zainstalowana | suma mocy wszystkich urządzeń w obiekcie | pomaga ocenić potencjalne obciążenie, ale sama w sobie nie mówi jeszcze, ile energii pobierzesz naraz |
| Moc umowna | limit ustalony w umowie sprzedaży lub dystrybucji | od niej zależą rozliczenia i to, czy nie przekraczasz uzgodnionego poboru |
| Limit techniczny przyłącza | maksimum, jakie może bezpiecznie obsłużyć sieć i zabezpieczenia | od tego zależy, czy w ogóle da się ustawić wyższą moc umowną |
Najważniejsza zależność jest taka: nie da się swobodnie zamówić większego limitu umownego niż pozwala na to technika przyłącza. Gdy instalacja jest za słaba, operator nie „przeskoczy” fizyki samą zmianą zapisu w umowie. I odwrotnie, jeśli przyłącze ma zapas, ale umowa jest ustawiona zbyt nisko, pojawiają się ograniczenia rozliczeniowe albo opłaty za przekroczenia. To prowadzi do kolejnego pytania: co właściwie dzieje się wtedy, gdy ktoś dobierze wartość źle.
Co się dzieje, gdy limit jest zaniżony albo zawyżony
W praktyce błędny dobór prawie zawsze wychodzi po czasie. Rzadko widać go od razu na etapie odbioru budynku, częściej w dniu, w którym ktoś uruchamia piekarnik, czajnik i płytę, a w tle pracuje jeszcze ogrzewanie lub ładowanie auta. Im bardziej rozbudowana instalacja, tym szybciej taki błąd przestaje być teorią.
Gdy jest za mały
- wybija zabezpieczenie główne, gdy jednocześnie pracuje zbyt dużo odbiorników;
- pojawiają się przerwy w zasilaniu, które w domu są uciążliwe, a w firmie potrafią zatrzymać pracę;
- nie da się komfortowo używać nowych urządzeń bez ciągłego pilnowania, co jest akurat włączone;
- w skrajnym przypadku trzeba wracać do projektu, wymieniać zabezpieczenia lub przebudowywać część instalacji.
Przeczytaj również: Do kogo należy przyłącze wodociągowe? Poznaj swoje prawa i obowiązki
Gdy jest za duży
- płacisz za zapas, którego realnie nie wykorzystujesz;
- w większych obiektach rosną koszty stałe i formalny ciężar całej inwestycji;
- często zamawiasz mocniejszą infrastrukturę, mimo że nie jest jeszcze potrzebna;
- z czasem łatwiej zapomnieć, że część kosztów wynika nie ze zużycia, tylko z samego „trzymania rezerwy”.
Ja zwykle patrzę na to bez idealizowania: lepiej mieć niewielki zapas niż pracować na granicy. Ale równie słabe jest przewymiarowanie wszystkiego tylko dlatego, że „kiedyś może się przydać”. W dobrze policzonej instalacji chodzi o równowagę, a nie o maksymalizowanie liczb na papierze. Skoro ten balans jest tak ważny, warto wiedzieć, jak wygląda sama procedura zmiany w istniejącym obiekcie.
Jak wygląda zmiana w istniejącym obiekcie
Przy zmianie parametrów w już działającym budynku zawsze zaczynam od dwóch pytań: czy problem jest po stronie umowy, czy po stronie techniki, oraz czy obecne przyłącze ma jeszcze rezerwę. To oszczędza wiele niepotrzebnych ruchów, bo czasem wystarczy korekta zabezpieczeń i aneks do umowy, a czasem potrzebna jest głębsza przebudowa.
- Sprawdź obecne dokumenty: umowę, warunki przyłączenia i dane techniczne instalacji.
- Zbierz listę nowych odbiorników, które mają działać po zmianie.
- Poproś elektryka o ocenę, czy instalacja wewnętrzna i rozdzielnica mają zapas.
- Złóż wniosek do operatora o zmianę parametrów lub wydanie nowych warunków.
- Po akceptacji wykonaj potrzebne prace i dopiero wtedy domykaj formalności.
Przy drobnych zmianach proces bywa prosty, ale przy większych inwestycjach trzeba już myśleć o projektancie, schemacie jednokreskowym, bilansie obciążeń i układzie faz. W praktyce największy błąd polega na tym, że ktoś patrzy tylko na aktualne potrzeby, a nie na plan rozbudowy za rok czy dwa. Jak podaje Ministerstwo Energii, reforma z 2026 r. skróciła ważność warunków przyłączenia w większości przypadków do 1 roku, więc odkładanie decyzji na później jest dziś znacznie mniej bezpieczne niż kiedyś.
Właśnie dlatego przy zmianie w istniejącym obiekcie nie liczy się tylko sam wniosek, ale też tempo działania po otrzymaniu odpowiedzi. Im bardziej rozproszony jest proces między elektrykiem, projektantem i operatorem, tym większa szansa, że coś się opóźni. To prowadzi do kolejnego tematu: kosztów i terminów, które w 2026 r. trzeba uwzględnić bardzo świadomie.
Koszty i terminy, które trzeba dziś uwzględnić
Tu nie ma jednego cennika dla całej Polski i dobrze jest o tym wiedzieć wcześniej. W typowych domach jednorodzinnych i mieszkaniach koszt zależy od taryfy operatora, zakresu prac i tego, czy mówimy o nowym przyłączu, czy tylko o zmianie parametrów istniejącego. W dużych obiektach i przy sieciach powyżej 1 kV sytuacja robi się bardziej formalna i bardziej kosztowna.
| Przypadek | Co zwykle jest kosztem | Co to oznacza w praktyce |
|---|---|---|
| Dom, mieszkanie, mały lokal | opłata liczona według taryfy operatora i zakresu prac | nie ma jednego ogólnopolskiego cennika, więc trzeba sprawdzić warunki lokalnego operatora |
| Duże przyłącze powyżej 1 kV | w 2026 r. pojawiła się opłata za złożenie wniosku w wysokości 1 zł za każdy kW, maksymalnie 100 000 zł | dla inwestycji biznesowych i przemysłowych to realny element budżetu już na starcie |
| Warunki przyłączenia | termin ważności dokumentów | w większości przypadków trzeba działać szybciej, bo czas na domknięcie formalności jest krótszy niż wcześniej |
W 2026 r. najbardziej praktyczna zasada brzmi dla mnie tak: im większa inwestycja, tym wcześniej trzeba policzyć nie tylko instalację, ale też czas i formalności. W małych obiektach można jeszcze manewrować, w większych każdy tydzień zwłoki robi różnicę, bo wpływa na projekt, zamówienia i harmonogram prac. Jeśli budujesz lub modernizujesz dom, właśnie tu łatwo przegapić moment, w którym taniej jest zaplanować wszystko od początku niż potem poprawiać połowę instalacji.
Zanim złożysz wniosek sprawdź te cztery rzeczy
- Czy w najbliższych latach dojdzie pompa ciepła, ładowarka auta albo inne duże obciążenie.
- Czy rozdzielnica i zabezpieczenia mają zapas, czy są już „na styk”.
- Czy obciążenia da się rozłożyć równomiernie na fazy.
- Czy projektant i elektryk widzą ten sam scenariusz użytkowania budynku, a nie tylko aktualny stan na dziś.
Jeżeli miałbym zostawić jedną praktyczną zasadę, to tę: lepiej dobrać parametry z rozsądnym zapasem i na podstawie realnych odbiorów niż później walczyć z wybijającym zabezpieczeniem, poprawkami w projekcie i dodatkowymi formalnościami. W dobrze zaplanowanej instalacji moc przyłączeniowa nie jest tylko wpisem w dokumentach, ale parametrem, który realnie decyduje o komforcie i bezpieczeństwie użytkowania budynku.
