Dystrybucja energii elektrycznej - uniknij kosztownych błędów!

Jeremi Wieczorek .

18 lipca 2026

Dwa falowniki Afore, kluczowe dla dystrybucji energii elektrycznej, na tle czerwonej tkaniny.

Przy domu, remoncie albo budowie nowego obiektu najwięcej problemów zwykle nie sprawia sam sprzęt, tylko to, czy sieć i instalacja są do niego dobrze przygotowane. Właśnie tu wchodzi dystrybucja energii elektrycznej: od punktu przyłączenia, przez licznik i zabezpieczenia, aż po granicę odpowiedzialności między operatorem a właścicielem instalacji. W tym tekście rozkładam temat na praktyczne elementy, tak żeby łatwiej było zaplanować przyłącze, uniknąć błędów i nie przepłacić za poprawki.

Najważniejsze rzeczy, które trzeba wiedzieć o przyłączu i instalacji

  • Operator systemu dystrybucyjnego odpowiada za sieć zewnętrzną, ale nie za całą instalację w budynku.
  • Warunki przyłączenia i umowa przyłączeniowa określają technikę, koszty, termin i miejsce rozgraniczenia własności.
  • Granica między siecią a instalacją odbiorcy ma znaczenie nie tylko formalne, ale też finansowe i serwisowe.
  • W 2026 r. warunki przyłączenia dla nowych inwestycji OZE wydawane po 30 kwietnia mają już 12 miesięcy ważności.
  • Mikroinstalacje nie płacą za przyłączenie do sieci dystrybucyjnej, a część źródeł OZE ma opłatę obniżoną do połowy kosztów rzeczywistych.
  • Najczęstsze opóźnienia biorą się z błędnie dobranej mocy, złej trasy kabla i niedoszacowania robót towarzyszących.

Jak działa sieć od przesyłu do gniazdka

W praktyce system elektroenergetyczny ma dwa poziomy. Najpierw energia trafia siecią przesyłową na duże odległości, a potem siecią lokalną do budynków, firm i odbiorców indywidualnych. PSE pełni w Polsce funkcję operatora systemu przesyłowego, a operatorzy systemu dystrybucyjnego zajmują się lokalną siecią, jej utrzymaniem, remontami i rozbudową.

To rozróżnienie jest ważne, bo odbiorca końcowy nie wybiera dystrybutora tak jak sprzedawcy energii. Sieć jest przypisana do konkretnego obszaru i to od niej zależy, gdzie można się przyłączyć oraz jakie warunki techniczne trzeba spełnić. Z mojego punktu widzenia to pierwszy punkt, który warto zrozumieć, zanim zacznie się planować instalację w domu lub na działce.

Element systemu Za co odpowiada Co to oznacza dla odbiorcy
Operator systemu przesyłowego Transport energii w sieci najwyższych napięć i bilansowanie systemu To nie on obsługuje typowe przyłącze do domu lub firmy
Operator systemu dystrybucyjnego Lokalna sieć, zasilanie odbiorców, utrzymanie i rozbudowa infrastruktury To do niego składa się wniosek o warunki przyłączenia
Sprzedawca energii Umowa sprzedaży i rozliczenia handlowe Można go zmienić, ale nie zmienia się operatora sieci
Odbiorca lub inwestor Instalacja po stronie budynku, dokumentacja i zgodność z warunkami Tu najczęściej powstają błędy i opóźnienia

Warto też pamiętać o napięciu. Niskie napięcie to poziom do 1 kV, średnie zaczyna się powyżej 1 kV i kończy poniżej 110 kV, a wysokie to 110 kV. Dla zwykłego domu najczęściej mówimy o nN, ale przy większych obiektach albo źródłach OZE temat robi się już bardziej techniczny. To prowadzi wprost do pytania, jak wygląda droga od samego wniosku do fizycznego podłączenia.

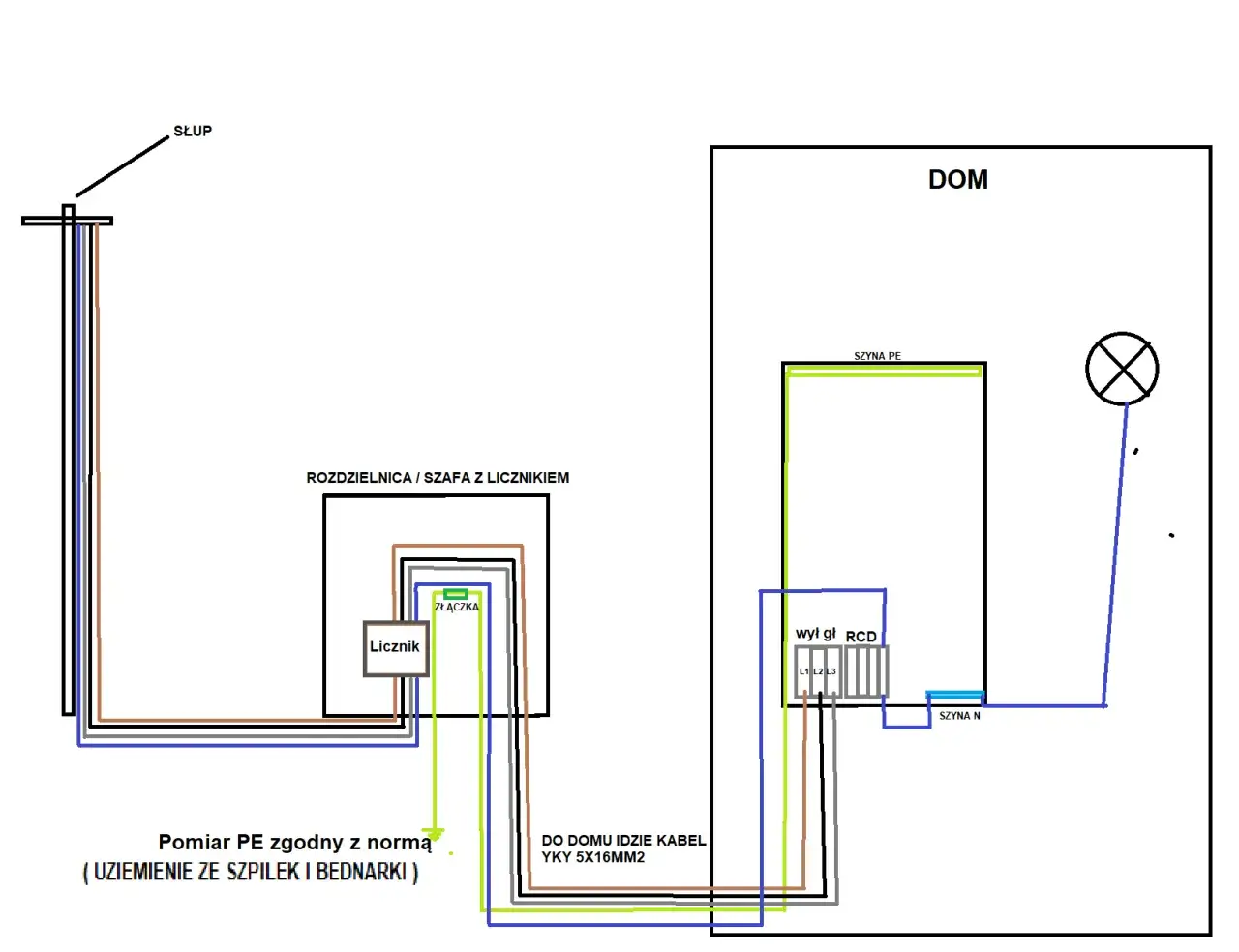

Schemat dystrybucji energii elektrycznej od słupa, przez licznik, do rozdzielnicy domowej z wyłącznikiem RCD i szyną N.

Jak wygląda droga od wniosku do podłączenia

Jeżeli patrzę na inwestycję praktycznie, to cały proces da się zamknąć w kilku krokach. Najpierw składa się wniosek o warunki przyłączenia do właściwego operatora. Potem pojawiają się warunki przyłączenia, następnie umowa przyłączeniowa, później prace budowlane i montaż układu pomiarowo-rozliczeniowego, czyli zestawu urządzeń, który rejestruje pobór lub oddawanie energii.
  1. Wniosek o warunki przyłączenia - tu podaje się parametry planowanej instalacji, w tym moc przyłączeniową i sposób zasilania.
  2. Warunki przyłączenia - dokument określający wymagania techniczne i pokazujący, co trzeba zrobić po stronie inwestora i operatora.
  3. Umowa przyłączeniowa - dopiero ona tworzy realne zobowiązanie do wykonania przyłącza.
  4. Realizacja robót - obejmuje przyłącze, ewentualną rozbudowę sieci, przygotowanie miejsca na licznik i zabezpieczenia.
  5. Uruchomienie - po odbiorach technicznych i spełnieniu warunków instalacja może zostać podłączona do sieci.

Jak przypomina URE, umowa przyłączeniowa powinna jasno wskazywać między innymi termin realizacji, opłatę, zakres robót, miejsce rozgraniczenia własności oraz wymagania dotyczące układu pomiarowego. To nie jest formalność do przeklikania, tylko dokument, który później rozstrzyga spory o odpowiedzialność i zakres prac.

W 2026 r. trzeba też uważać na terminy ważności dokumentów. Dla warunków przyłączenia wydanych po 30 kwietnia 2026 r. ważność wynosi 12 miesięcy, a starsze dokumenty zachowują 2 lata. To szczególnie ważne przy inwestycjach OZE, bo opóźnienie robót ziemnych albo zmianę projektu łatwo pomylić z drobnym poślizgiem, a to już potrafi unieważnić całą rezerwację mocy w sieci.

Jeżeli w grę wchodzi przyłączenie do sieci o napięciu wyższym niż 1 kV, pojawia się też zaliczka liczona jako 30 zł brutto za każdy kW mocy przyłączeniowej, którą trzeba wnieść w ciągu 14 dni od złożenia wniosku. Przy większych projektach to realny element budżetu, a nie detal. Kiedy już wiadomo, jak przechodzi się przez formalności, najważniejsze staje się pytanie o granicę odpowiedzialności.

Gdzie kończy się odpowiedzialność operatora, a zaczyna właściciel instalacji

To chyba najbardziej niedoceniany fragment całego procesu. W praktyce wszystko rozbija się o punkt przyłączenia i miejsce rozgraniczenia własności. Innymi słowy: trzeba ustalić, gdzie kończy się sieć operatora, a gdzie zaczyna instalacja należąca do inwestora. Bez tego łatwo o spór, kto ma naprawić awarię, kto odpowiada za uszkodzenia i kto finansuje konkretny odcinek robót.

Element Najczęściej po czyjej stronie Na co zwrócić uwagę
Sieć zewnętrzna Operator To infrastruktura lokalna, która dostarcza energię do obiektu
Przyłącze Zależnie od umowy i zakresu robót Trzeba sprawdzić, który odcinek operator buduje, a który inwestor
Układ pomiarowo-rozliczeniowy Zasady wynikają z umowy i instrukcji operatora Liczy się miejsce montażu, dostęp do odczytu i sposób zabezpieczenia
Instalacja wewnętrzna budynku Właściciel To obejmuje rozdzielnicę, obwody, zabezpieczenia i odbiory elektryczne
WLZ, czyli wewnętrzna linia zasilająca Właściciel lub inwestor To odcinek prowadzący energię od punktu zasilania do rozdzielnicy

W domach jednorodzinnych granica ta najczęściej przebiega przy złączu lub w miejscu wskazanym w umowie, a nie tam, gdzie wygodnie byłoby to ustawić wykonawcy. To drobna różnica na papierze, ale duża w praktyce: wpływa na odbiór, serwis, odpowiedzialność za awarie i późniejsze rozbudowy, na przykład pod pompę ciepła albo ładowarkę do samochodu.

Jeśli planujesz źródło OZE, sytuacja robi się jeszcze bardziej wrażliwa, bo dochodzi punkt oddawania energii do sieci i warunki pracy dla zabezpieczeń. Właśnie dlatego projekt instalacji nie powinien być robiony na zasadzie „zobaczymy na miejscu”. To prowadzi do kosztów, a koszty w tym temacie potrafią zaskoczyć najbardziej.

Ile to kosztuje i od czego zależy rachunek za przyłącze

Tu nie ma jednej stawki dla wszystkich. Koszt zależy od mocy przyłączeniowej, odległości od sieci, konieczności budowy nowego odcinka, warunków terenowych i tego, czy operator musi wzmacniać istniejącą infrastrukturę. Najkrócej mówiąc: im dalej od istniejącej sieci i im większa moc, tym większe ryzyko kosztownej rozbudowy.

  • Mikroinstalacja - za jej przyłączenie do sieci dystrybucyjnej nie pobiera się opłaty.
  • Instalacja OZE do 5 MW - opłata wynosi połowę rzeczywistych nakładów poniesionych przez operatora.
  • Jednostka kogeneracji poniżej 1 MW - również rozliczana na poziomie połowy rzeczywistych nakładów.
  • Przyłącze do sieci powyżej 1 kV - przy wniosku trzeba liczyć się z zaliczką 30 zł brutto za każdy kW mocy przyłączeniowej.
  • Rozbudowa sieci lub stacji transformatorowej - to zwykle najdroższy element całego przedsięwzięcia, bo obejmuje nie tylko kabel, ale też roboty towarzyszące.

Najbardziej opłaca się korzystać z istniejącej infrastruktury w zwartej zabudowie. Drożej robi się wtedy, gdy trzeba przechodzić przez cudze działki, układać długie odcinki kablowe albo stawiać nowe urządzenia, które zwiększą zdolność sieci do przyjęcia mocy. W takich przypadkach najłatwiej pomylić cenę samego przyłącza z pełnym kosztem inwestycji, a to są dwa różne poziomy wydatku.

Z technicznego punktu widzenia warto patrzeć nie tylko na kwotę, ale też na harmonogram. Dla źródeł OZE umowy przewidują, że pierwszy termin dostarczenia energii nie powinien przekroczyć 48 miesięcy. To daje pewien bufor, ale nie znosi ryzyka, że dokument wygaśnie, jeśli inwestor zbyt długo odkłada decyzje. Kiedy budżet i terminy są już jasne, najwięcej zyskuje się na unikaniu prostych błędów.

Najczęstsze błędy przy instalacji, które wydłużają cały proces

W tym obszarze nie wygrywa ten, kto robi najwięcej zmian, tylko ten, kto na starcie dobrze ustawi parametry. Najczęściej widzę kilka powtarzalnych pomyłek:

  • Zbyt mała moc przyłączeniowa - później trzeba wracać do projektu, a czasem nawet przebudować część instalacji.
  • Brak miejsca na złącze, licznik i rozdzielnicę - to bardzo częsty problem przy nowych domach i modernizacjach.
  • Nieprzemyślana trasa kabla - szczególnie wtedy, gdy trzeba przejść przez granice działek albo istniejące zagospodarowanie terenu.
  • Pominięcie przyszłych odbiorników - pompa ciepła, płyta indukcyjna, klimatyzacja czy ładowarka do auta potrafią zmienić cały bilans mocy.
  • Brak selektywności zabezpieczeń - czyli źle dobrana współpraca wyłączników, przez co awaria potrafi wyłączyć zasilanie w całym budynku zamiast tylko w jednym obwodzie.
  • Niepełna dokumentacja - bez schematu, pomiarów i protokołów odbiór techniczny przeciąga się dużo bardziej, niż inwestor zakłada.

Selektywność zabezpieczeń oznacza po prostu, że w razie zwarcia wyłącza się najbliższy, właściwy element instalacji, a nie wszystko po kolei. To jeden z tych tematów, które brzmią technicznie, ale w praktyce decydują o komforcie użytkowania budynku. Dlatego dobra instalacja to nie tylko przewody, lecz także logiczny układ ochrony i przemyślany odbiór.

Jeśli miałbym wskazać jeden błąd, który szczególnie drogo kosztuje, to byłoby nim projektowanie „na styk”. Dzisiaj wystarcza, a za dwa lata okazuje się za słabe. Właśnie dlatego ostatni krok przed podpisaniem dokumentów powinien być bardzo konkretny.

Co sprawdzić przed podpisaniem umowy i zanim wejdzie elektryk

Przed rozpoczęciem robót zawsze robię szybki przegląd kilku punktów. To oszczędza poprawki, nerwy i niepotrzebne przerwy w budowie.

  • Czy punkt przyłączenia jest opisany jednoznacznie i da się go wskazać w terenie.
  • Czy termin realizacji jest realistyczny, a nie wpisany tylko „na wszelki wypadek”.
  • Czy umowa zawiera miejsce rozgraniczenia własności, zakres robót i wysokość opłaty.
  • Czy lokalizacja układu pomiarowego jest uzgodniona z operatorem i wykonawcą.
  • Czy instalacja ma zapas mocy na przyszłe urządzenia, a nie tylko na stan obecny.
  • Czy dokumentacja obejmuje schemat jednokreskowy, protokoły pomiarów i wymagane uzgodnienia.
  • Czy przy inwestycji OZE sprawdzono ważność warunków przyłączenia i termin pierwszego oddania energii.
Jeśli operator odmawia wydania warunków albo proponowane rozwiązanie wygląda na nieadekwatne do możliwości sieci, sprawę można kierować do Prezesa URE. To nie jest pierwszy odruch, ale dobrze wiedzieć, że taka ścieżka istnieje. W praktyce najwięcej daje jednak proste podejście: jeden spójny projekt, jasna moc przyłączeniowa i dokładnie opisana granica odpowiedzialności.

Najbardziej opłaca się myśleć o przyłączu jak o części całej inwestycji, a nie o formalności na końcu budowy. Gdy projektant, elektryk i inwestor pracują na tym samym schemacie, sieć nie staje się problemem, tylko przewidywalnym etapem realizacji.

FAQ - Najczęstsze pytania

Operator systemu dystrybucyjnego odpowiada za sieć zewnętrzną doprowadzającą energię. Właściciel instalacji odpowiada za sieć wewnętrzną, od punktu rozgraniczenia wskazanego w umowie przyłączeniowej, czyli zazwyczaj od złącza lub licznika w budynku.
Warunki przyłączenia to dokument techniczny określający wymagania operatora. Umowa przyłączeniowa to prawnie wiążące zobowiązanie, które precyzuje m.in. termin realizacji, opłatę, zakres robót oraz miejsce rozgraniczenia własności między operatorem a inwestorem.
Przyłączenie mikroinstalacji (do 50 kW) do sieci dystrybucyjnej jest bezpłatne. W przypadku większych instalacji OZE (do 5 MW) opłata wynosi połowę rzeczywistych nakładów poniesionych przez operatora.
Najczęstsze błędy to zbyt mała moc przyłączeniowa, brak miejsca na złącze i licznik, nieprzemyślana trasa kabla, pominięcie przyszłych odbiorników (np. pompa ciepła) oraz niepełna dokumentacja, co prowadzi do opóźnień i dodatkowych kosztów.
Przed podpisaniem umowy upewnij się, że punkt przyłączenia jest jednoznaczny, termin realistyczny, umowa zawiera miejsce rozgraniczenia własności i zakres robót. Sprawdź też, czy instalacja ma zapas mocy na przyszłe urządzenia i czy dokumentacja jest kompletna.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

dystrybucja energii elektrycznej przyłącze elektryczne do domu warunki przyłączenia energii
Autor Jeremi Wieczorek
Jeremi Wieczorek
Nazywam się Jeremi Wieczorek i od trzech lat zajmuję się tematyką budownictwa oraz wnętrz. Moje zainteresowanie tymi dziedzinami narodziło się z chęci tworzenia przestrzeni, które są zarówno funkcjonalne, jak i estetyczne. Cenię sobie możliwość dzielenia się wiedzą na temat najnowszych trendów oraz praktycznych rozwiązań, które mogą pomóc innym w realizacji ich projektów. W mojej pracy koncentruję się na analizowaniu informacji, porównywaniu różnych podejść oraz uproszczeniu skomplikowanych zagadnień, aby były one zrozumiałe dla każdego. Staram się dostarczać rzetelne i aktualne treści, które mogą być przydatne zarówno dla amatorów, jak i dla profesjonalistów w branży budowlanej. Wierzę, że dobrze zorganizowana wiedza jest kluczem do efektywnego działania w świecie budownictwa i aranżacji wnętrz.
Komentarze (0)
Dodaj komentarz
